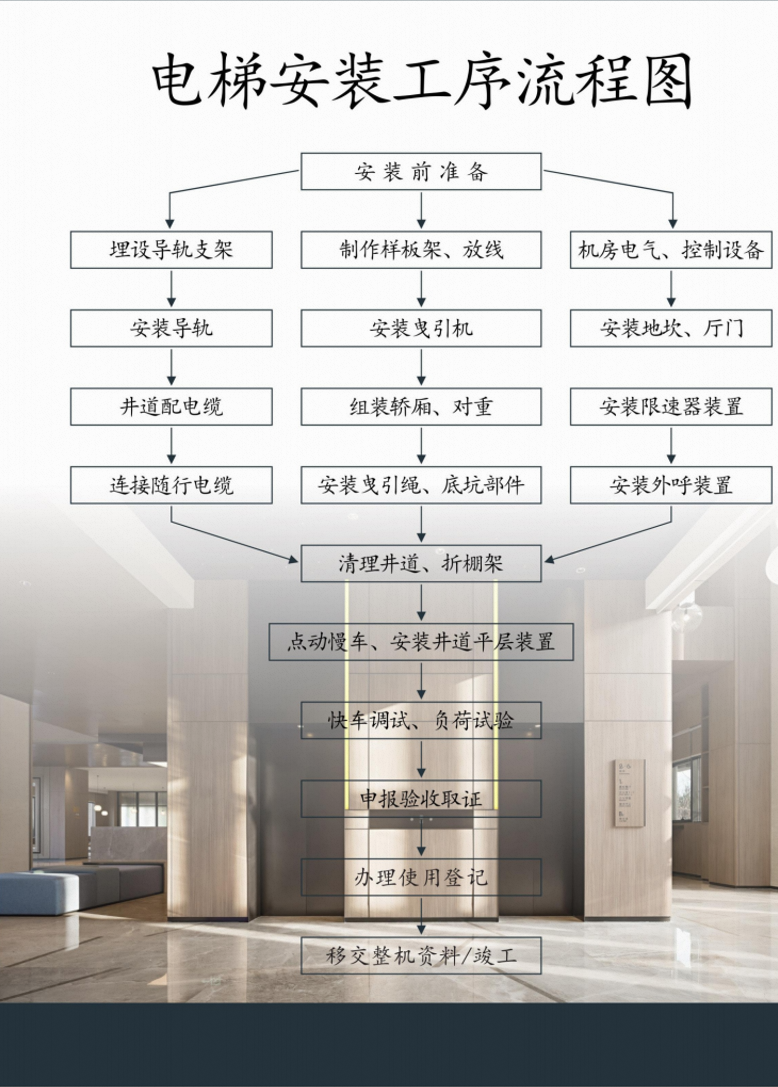

电梯安装工序流程图









安装施工方案





〈二〉、电梯安装工程技术交底

1、 技术交底内容

①. 安装工艺特点;

②. 安装技术标准;

③. 本工程特点。

2、注意事项:

进入建筑工程现场的电梯配件,必须符合国家标准GB7588、GB10060的规定;

①. 在安装过程中,文明施工,安全施工,若遇与土建相关联的施工,必须与甲方或土建部门联系,配合施工;

②. 认真做好施工安全检查、设备安全检查、施工质量检测工作;

③. 安装后自检、互检,专检,各项技术指标必须严格按照“电梯工程施工质量验收规范”(GB50310)要求进行;

④. 必须严格遵守甲方(工地)及公司一切规章制度;


三、电梯安装与调试

〈一〉、安装前准备工作:

1、井道测量:按电梯安装施工图纸复核土建井道尺寸;

2、电梯部件吊装:(吊装由专业电梯起重吊装队负责施工),分楼层清点、放置待安装部件;

3、检查安装施工设备完好情况;

4、安装小组成员:电梯安装安装特种作业人员

  二~三人组成,其中有熟练安装钳工和电工各一名负责安装。

2、检查施工人员安全教育落实情况。



4、调试:

①. 调试前准备工作:

(1) 清扫井道、轿厢、机房等;

(2) 检查用户提供的配电板线路是否正确;动力电源与照明电源严格分开;确认用户提供接地线单独、可靠;

(3) 检查电源电压是否在要求范围内(±7%);

②.调试

5.检验:

①运行试验               ②超载试验

  ③限位、极限装置可靠性测试

④安全钳动作试验         ⑤曳引轮、导向轮的检验和维护

⑥导轨、缓冲器检验       ⑦厅门、地坎、轿厢检验和维护

⑧电气设备、操纵、指示系统检验和润滑系统检验以及报警、救援装置检验。

检验必须符合“电梯工程施工质量验收规范”(GB50310-2002)要求。


四、技术质量和竣工验收

质量保证体系

项目经理:工程质量第一责任人

   编制施工技术方案关键工序,负责安装施工技术指导和检查。

安装班长:负责施工人员上岗资格管理和安全施工教育,全面协调施工现场各类矛盾问题。负责机具设备管理及保证安装材料采购质量。

质量检验员:负责电梯安装过程质量检验及竣工验收工作,客观、公正地判定电梯质量,坚持原则。

安装班组:加强质量管理,严格遵照“电梯安装安全规范”施工,做好电梯安装的自检、互检工作。

(二)、安装技术与质量控制

   瑞迅三洋电梯(广东)有限公司有完整严格的电梯安装工艺规范。安装班进场安装施工前都要进行工程质量技术交底,安装将严格按照安装工艺要求进行。在安装施工过程中,要求安装班认真填写“电梯安装自检记录”,公司质检部门将监督安装质量全过程。

  电梯安装将严格遵循“电梯制造与安装安全规范(GB7588)进行施工。

(三)、峻工验收

   电梯调试完成,可进行峻工检验。本公司安装班通过自检、互检、公司质检员专检,对安装峻工电梯进行质量评定,认真填写“电梯安装验收报告”。评定通过后,再由公司质量检验部门负责、甲方派人员参加,对整台电梯再进行全面检验,认真填写“电梯安装检验报告”,要求各项技术质量指标全部合格,竣工验收工作完成。

电梯安装工程检验必须符合“电梯工程施工质量验收规范”(GB50310)要求。

通过竣工验收后,经甲方同意,由瑞迅三洋电梯(广东)有限公司或其委托的分公司向需方移交验收。


五、电梯安装安全施工

(一)、安全生产管理体系

项目经理:安全生产第一责任人。

安装班长:负责开展安全教育、检查、监督安全技术措施执行情况。工程售后科或其委托的分公司:负责制定安全技术措施,并对施工班组进行安全技术交底,负责安全技术施工及安全生产管理制度的贯彻落实和监督检查。(并负责安全生产的物质保证)。


电梯安装安全施工要求

一、施工前的安全防护

电梯安装人员在施工前必须认真检查起重、电气设备、受压容器、手拉葫芦、吊装用钢丝绳等安装全设施的完好程度,移动电动工具的绝缘电阻不应小于0.5兆欧.

电梯安装人员在接到施工合同或任务单后,应会同委托单位联系人到施工现场,根据合同或任务单和实际情况采取切实可行的安装措施后,方可进行施工。

电梯安装人员在安装作业时,必须穿戴好规定的劳保防护用品(如安全帽、绝缘鞋、安全带等)。

电梯安装人员在安装电梯时,坚决做到“四不”作业(不酒后作业、不违章作业、不冒险作业,不野蛮作业)。

电梯安装人员要熟悉脚手架安全知识和组装技术,脚手架组装好后要专业人员严格验收。验收后方可使用。严禁使用不合格的脚手架。


(二)、井道内、机房设施作业的安全及要求

井道内应有足够的照明。移动施工照明必须用36V以下的低压安全灯,严禁使用220V高压照明。线路插头、插座绝缘层不得破损、漏电。

在井道从事电焊、气割时,应事先做好动火准备,清除现场油类回丝及易燃易爆等物品,并避开电线,操作时必须派人监护,应备有必须的防火、灭火器材,严防火灾。氧气瓶、乙炔瓶均按安全规定放置,换电焊条时要戴皮手套,防止触电。工作完毕,严格检查现场,消除事故隐患。

机房等施工场地各预留孔,必须用板和其它物件盖好,防止机器零件、工具、杂物、人员掉入孔中发生坠落伤人事故。

电源进入机房必须通知所有安装人员并进行认真检查。送电前通知所有有关人员后方可按工艺规定要求实施,送电后应挂置“有电”警告牌。

井道作业施工人员,思想必须高度集中,上下人员应密切取得联系。工具、设备放置牢固,严禁向下抛物。在施工进度条件允许下,实行上下层交叉作业方法。多层作业时,应采取有效防范措施后方能施工。导轨竖立施工中要防止导轨坠落,必须有可靠安全引吊装置。

安全钳、限速器装置未装妥之前,严禁人工松闸移动轿厢,防止轿厢坠落或冲顶。

施工中严禁跨在电梯轿门内外进行操作,去触动电钮或开关,以防轿厢移动发生意外。

进行轿厢拼装时,严格检查脚手架牢固性,必要时要进行加固。严格按轿厢装配工艺规程进行。

电梯层门安装前,必须在层门外设置安全遮栏,并挂上醒目的标志,写明“严禁入内,谨防坠落”等警告牌。

井道内放置对重铁时,应用手拉葫芦等设备吊装,当用人力搬装时应二人共同配合,防止对重铁坠落伤人。

(三)整机调试作业安全

电梯安装完毕,必须全面检查和调整。

试运行前清除一切不需要的妨碍物,尤其要注意清除井道壁上在轿顶上有可有妨碍运行的突出部分,工作要小心谨慎。

动车前必须清扫、加油,校正好机械、电气安全装置。

试车时,由专人负责,听从统一指挥。

电梯调试时,应先从慢速运行,正常后才能正常运行。试车中发现的问题要逐项调整,直至安全可靠。

未经验收、交付使用的电梯,一切与电梯安装无关人员不得启动电梯。

电梯在进入正常使用阶段,进入轿厢的工作人员,必须看清轿厢所处的层楼位置,不准一开层门,就往里走。轿厢在停妥之前,严禁从轿厢或轿顶跳进跳出。

电梯调整过程中,工作人员欲离开机房时,必须随手锁门。离开轿厢时必须关好层门、轿门,严禁让与安装无关的其他人员启动电梯。、

(四)、施工现场电工操作规范

负责工地临时施工用电的管理维护。

巡逻检查施工现场施工用电线路,机械设备运行情况,发现隐患及时排除。

遇到下列情况,不准任意接电:

机械电气设备功率和电线额定电流不符合规定。

保险丝与所配设备额定电流不符。

拖线箱内保护装置不齐全。

施工电源开关不装置漏电开关,没有保护接零(接地)装置。

定期检查漏电开关、保护零线、接地电阻是否符合规定,发现问题及时处理,定期检查机电设备的绝缘是否良好,做好检测记录。必须严格遵守《施工现场临时用电安装技术规范》。

(三)、文明施工、环境保护措施

施工人员应遵守纪律。

进入施工现场,不得嘻闹、喧哗,影响他人作业。

爱惜设备、工具、遵守设备操作规范,安全施工。

现场施工,应听从安排指挥,相互配合,分工协作。

现场材料、工件、施工机具应堆放整齐、有序,每日下班,应清理现场,保持整洁。

电梯零部件包装箱废料等,要集中堆放到用户指定地点,保持施工场地通畅、整洁。
